Průzkumná štola Luka je realizována v rámci přípravy budoucího dálničního tunelu Luka na úseku středočeské části dálnice D3

Cílem průzkumné štoly je ověřit geologické a geotechnické podmínky v trase budoucího tunelu a získat podrobné informace o horninovém prostředí. Tyto poznatky jsou nezbytné pro bezpečný návrh, výstavbu a provoz tunelu.

Mapa / situace průzkumu

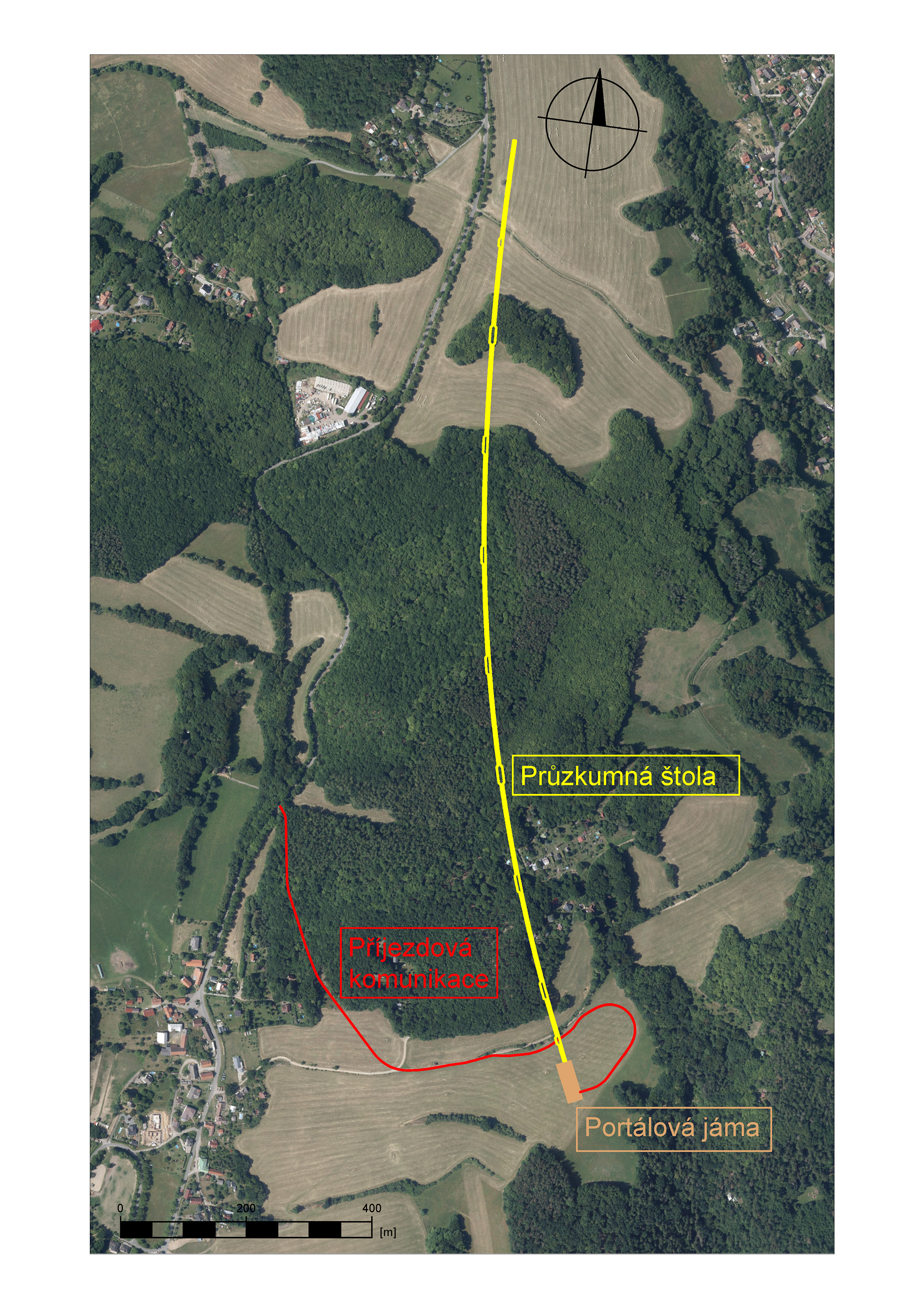

Situace stavby s vyznačením průzkumné štoly, portálové jámy a příjezdové komunikace
Situace průzkumu – průzkumná štola, portálová jáma a příjezdová komunikace

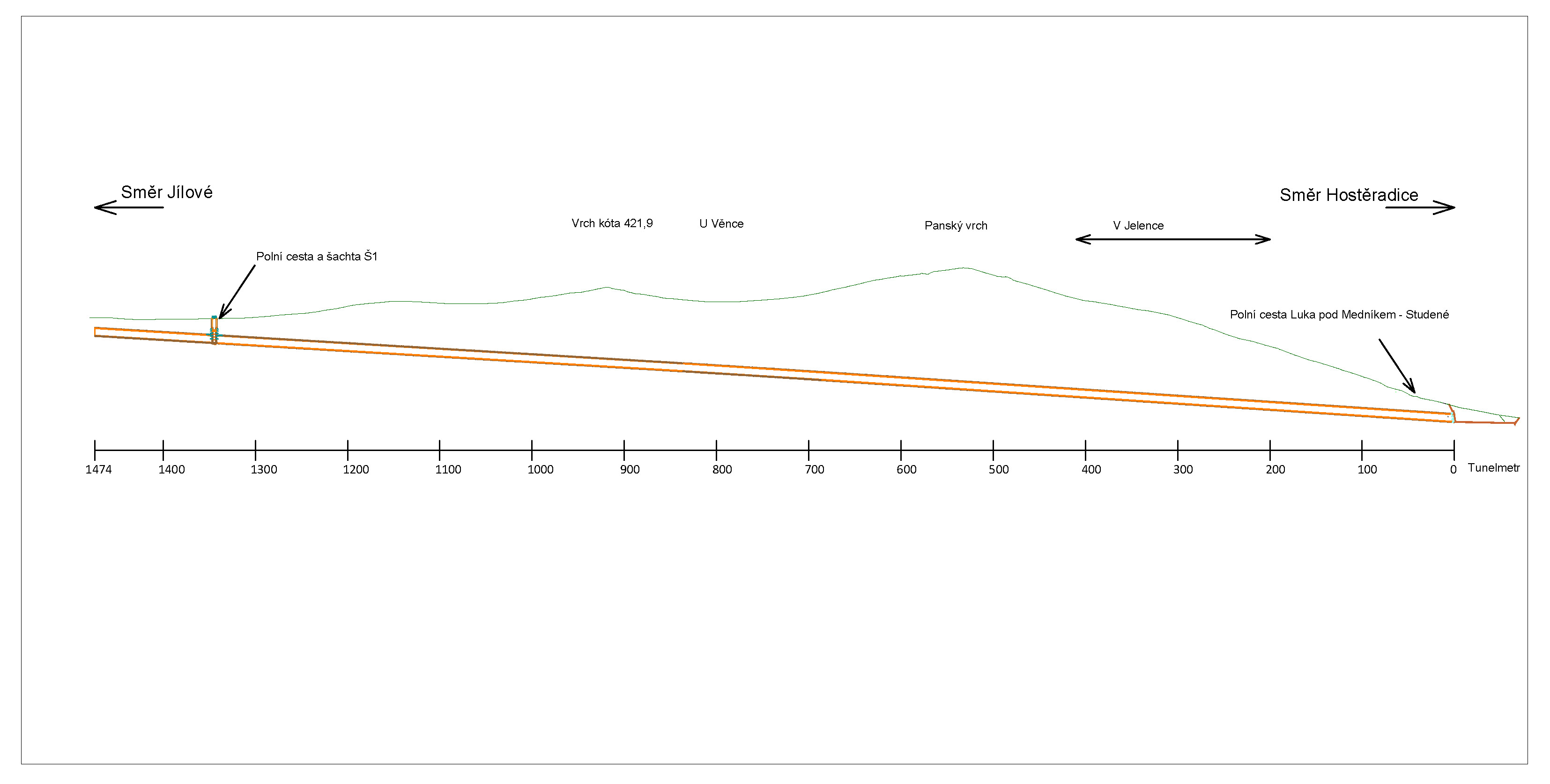

Podélný profil průzkumné štoly Luka
Podélný profil štoly

Aktuality

Začala ražba průzkumné štoly pro budoucí tunel Luka na dálnici D3


Začala ražba průzkumné štoly pro budoucí tunel Luka, a tím i podrobný geotechnický průzkum, na němž se podílí SG Geotechnika. Jeho výsledky…

Časté dotazy

Proč je průzkumná štola potřebná?

Štola je potřebná, zejména kvůli historické těžební činnosti v okolí Panského vrchu. Pro bezpečný a ekonomický návrh budoucího dálničního tunelu potřebujeme znát podmínky, které budou panovat později při realizaci.

Jak dlouho budou práce probíhat?

Práce jsou projektovány na 24 měsíců, celková doba realizace může být prodloužena při zastižení neočekávaných podmínek (sanace starých důlních děl).

Budou probíhat odstřely?

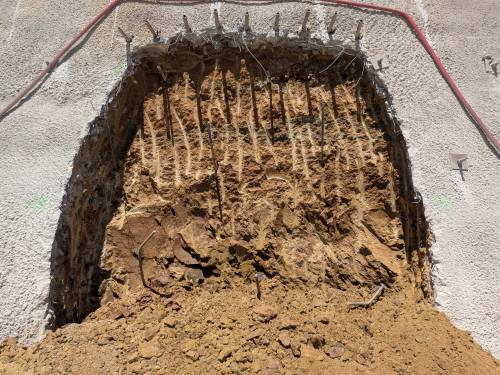

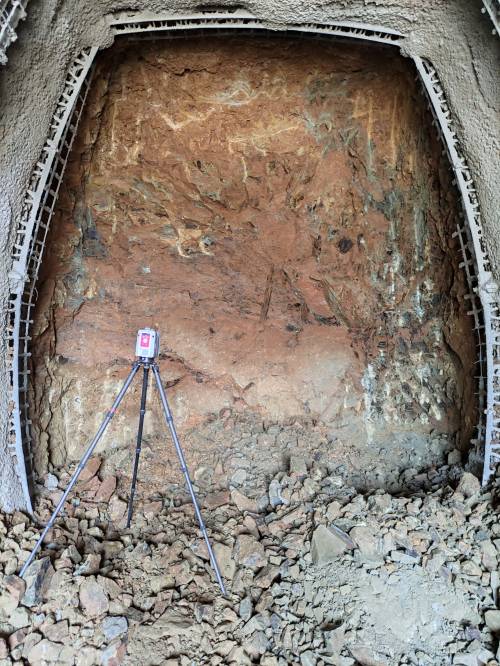

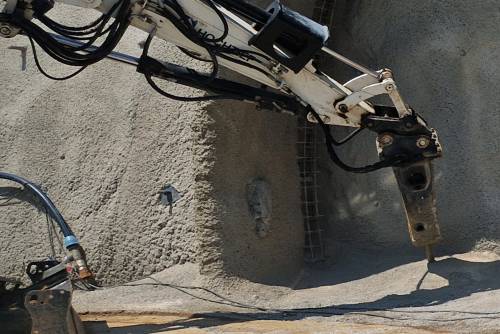

Ražba průzkumné štoly byla zahájena strojním rozpojováním horniny. S postupem prací do masivu Panského vrchu se předpokládá využití trhacích prací malého rozsahu, jejichž zahájení je orientačně plánováno na přelom července a srpna 2026. Termín jejich zahájení bude záviset na postupu prací a zejména na aktuálních geologických podmínkách. Rozsah trhacích prací bude odpovídat charakteru podzemní ražby a nebude srovnatelný s odstřely používanými při povrchové těžbě ani při realizaci větších podzemních staveb.

Mohou být práce slyšet v okolí?

V průběhu realizace průzkumu lze v okolí pracoviště krátkodobě zaznamenat hluk související s ražbou průzkumné štoly, zejména při vrtání, odstřelech a provozu stavební mechanizace. S postupující ražbou do masivu Panského vrchu se však bude intenzita hluku šířícího se do okolí přirozeně snižovat.

Jak je zajištěna bezpečnost?

Bezpečnost práce je zajištována dohledem České báňské správy, nezávislým technickým dozorem investora (ŘSD) a kontinuálním monitoringem zhotovitele.

Jak bude veřejnost informována o postupu prací?

Veřejnost bude informována skrze tuto webovou stránku, pana starostu obce Jílové u Prahy a skrze informační nástěnky ŘSD.
